12月31日,2011年度EAST内部部件改造项目接受了验收专家小组的验收,并获通过。专家组由等离子体所所长李建刚、书记张晓东、副所长万宝年以及各相关研究室的主任和科研骨干组成。
本次内部部件改造于2011年3月份开始,至12月31日结束,共历时10个月。主要针对上轮EAST物理试验后EAST内部部件出现的损坏情况,在研究所各级领导的关心支持下,在一室、六室、十室、八室、技术中心、三室、十三室等相关研究室工程技术人员的帮助下,经过聚能公司、科烨公司的通力合作、精心施工,完成了对损坏部件的修复及升级改造工作。
本轮改造在修复损坏部件的同时排除了一些隐患,解决了很多工程技术上的难题。例如因为不锈钢与铜无法进行中频钎焊,热沉水嘴过去一直采用的都是无氧铜材料,经上一轮高参数的物理实验后,发现有多处水嘴受损。在分析了水嘴损伤原因,经过大量的样件R&D实验及分析计算后,本次改造采用真空钎焊无氧铜和不锈钢复合管的方式对热沉水嘴全部进行了更换,提高了水嘴的强度;又如16个低温泵下的波纹管,自热沉安装以来从未更换,本次改造将16根波纹管走向从低温泵下改到低温泵上,这样既排除了隐患又便于今后的维护,且在改造中尽量使用短波纹管,从而避免了波纹管与支撑接触磨损,对暂时无法更换成短管的长波纹管采用固定卡与周围部件进行了固定,解决了波纹管受电磁力影响易抖动损伤的隐患;针对经纬环焊缝损坏及松动问题,技术及施工人员通过安装加固块、增加焊缝长度等措施对经纬环进行了加固;为解决石墨瓦破损现象,采取了按照石墨坯料强度方向取料加工新的石墨瓦、严格按照尺寸和设计要求加工更换石墨瓦压条、将第一壁低负荷区石墨瓦更换成钼瓦等措施。
除内部部件外,本次改造还对电磁测量系统、准直测量系统、ICRF天线、电流引线、冷质部件位移测量系统等进行了维护改造。本次EAST内部部件维护改造工作,为下一轮EAST物理实验奠定了良好的基础。

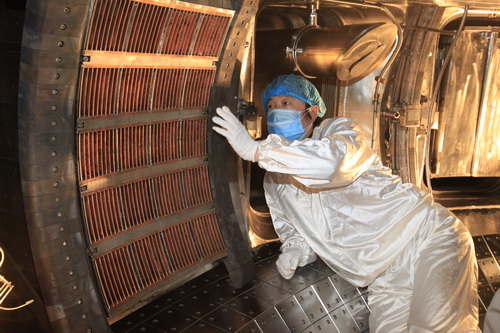

李建刚所长在真空室内检测
改造后的EAST真空室
