ITER脉冲高压变电站首批设备抵达ITER现场

作者:文/孟天然 图/江加福 郝旭 Gilles Consolo发布时间:2015-09-11【打印】【关闭】

  9月1日,ITER脉冲高压变电站(PPEN)的首批设备顺利抵达ITER现场。ITER国际组织责任工程师与欧盟运输方经历4天的集装卸车,最终顺利将总计73件箱体的电力电气设备清点并妥善存储ITER专用仓库。

  根据中国ITER中心委托,第一批设备由苏州阿尔斯通(ALSTOM)高压开关有限公司、上海MWB(传奇)互感器有限公司和无锡西门子避雷器有限公司生产;中科院合肥研究院等离子体所负责PPEN所有设备全过程的设计审核、图纸检验、制造监督管理、试验策划与验收等全程技术支持和把关;中国远洋(COSCO)负责承运设备的国内及海运。第一批货物于2015年7月起分别从供应商厂区检验和启运,在上海洋山港集装经由法国福斯港历时近2个月最终抵达ITER现场。

  ITER脉冲高压变电站是我国承担的ITER重要采购包之一,项目经历2006~2012年的分包谈判、初步设计、最终设计。2012年由中方正式启动,其任务目标是制造ITER 400kV/66kV/22kV三个脉冲高压变电站的所有电力和电气设备。该电站的设计由欧盟执行但制造在中国进行,使得该采购包的设计与制造、总装与集成、测试与试验等各环节的技术兼容和接口都相当复杂。中方计划在2012~2017年陆续完成各阶段的设备制造、试验和集成工作,并在2015~2017年期间陆续向ITER组织发送数量庞大的总计约4000吨及2000多个的包装箱/盘的各类变压器、高中低压开关、高中低压电缆、电气舱等电力电气设备。

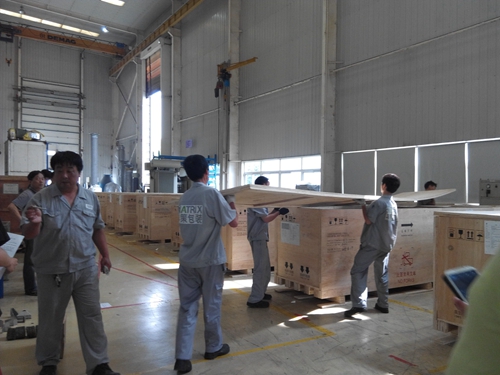

  国内企业设备封箱

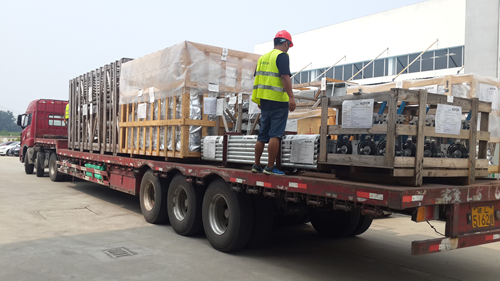

  国内运输装车

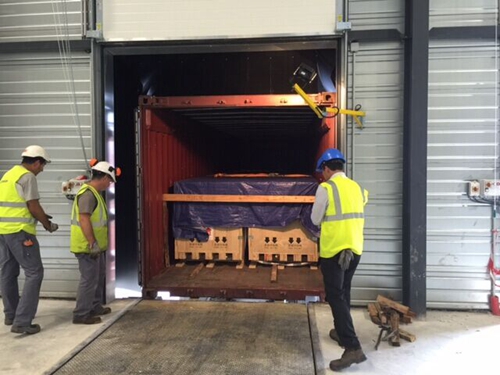

  法国福斯港集装出箱



    ITER现场仓储
