供电所完成附属学校风雨操场电缆移位工程

文章来源: 文/蒋净武、图/周少钱 发布时间: 2022-03-31

  经过8天的连续工作,供电所于315日完成了对附属学校风雨操场四条电缆的安装、移位工作。

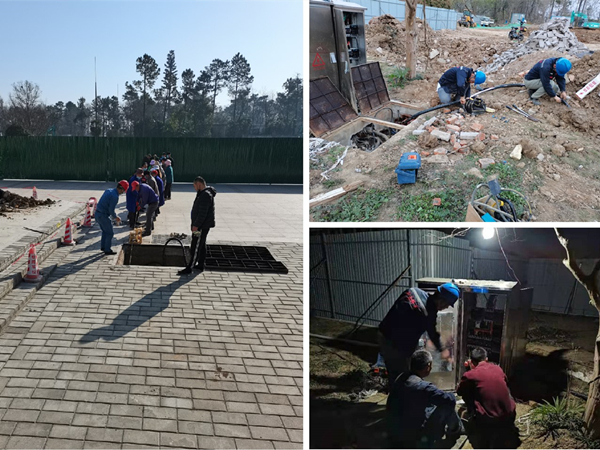

  38日上午,服务中心接到学校风雨操场由于施工导致的电路中断求助电话后,立即安排供电所职工赶赴现场进行勘查工作,并在最短的时间内与基建办、施工单位议定出电缆移位方案。施工围绕风雨操场的供电线路管线敷设开展,为满足现场150KW打桩机的临时用电需求,大家抢抓工时、不间断作业,最终在大家的齐心协力下,仅用1天便完成了学校箱式变电站至风雨操场的施工任务。在随后的几天里,大家陆续完成了核能所高压电缆、学校至污水泵房两条低压电缆的移位工作,并在15日晚7:35全面恢复供电。

  本次施工,供电所提前做好了与核能安全所、附属学校的沟通工作,最大限度降低了停电对科研、教学的不利影响施工过程中,努力克服了地下管线复杂、施工现场车辆进出杂乱等不利因素,保质保量完成工作。

  据统计,本次施工累计开挖土方190方,更换电缆110米,新增电缆220米,电缆移位215米,敷设电缆545米、敷设镀锌钢管420米,砌筑电缆井12座。
