2月25日下午5时45分,随着630kVA变压器成功送电,供电所顺利完成安光所3号厂房配电设备的整体迁移工作。

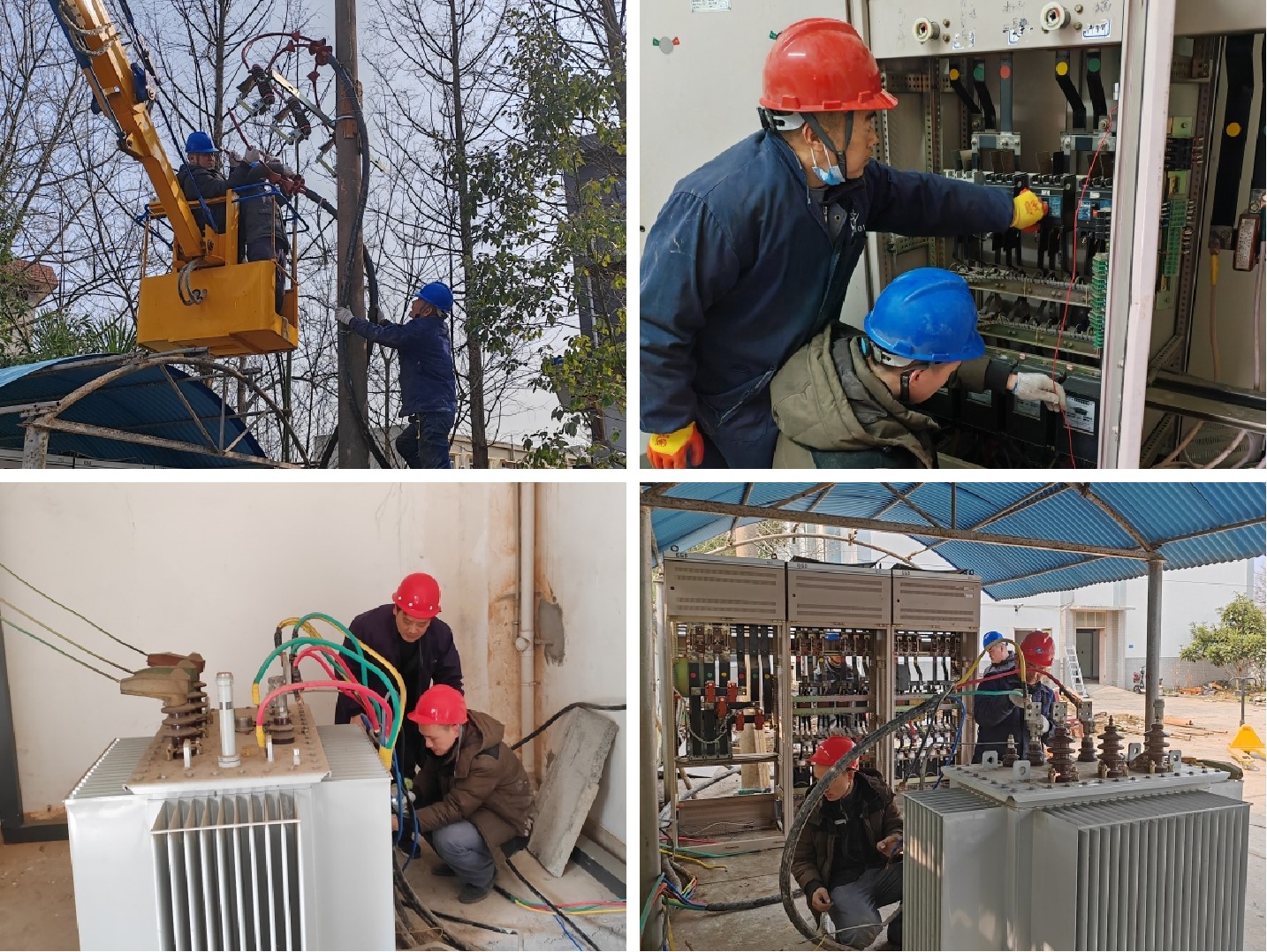

本次迁移工作需将配电房内一台630kVA变压器及三台配电柜整体迁至厂房大院车棚并完成安装,以满足后续的厂房改造及施工临时接电需要。迁移工作开始前,供电所积极与安光所9室、安光光加部、5号晶体实验室等用电单位做好沟通,初步确定停电的范围、时间及施工方案,并积极做好重点部位的临时保电措施,努力将停电对科研生产所造成的影响降到最低。迁移过程中,供电所职工发挥团队协作精神,有条不紊开展室外立杆、高压跌落开关安装、高低压电缆敷设等各项工作,在保证工艺及质量的前提下,将原本三天的施工时间进一步缩短至8个小时,且未对科研工作的正常开展产生不利影响。
